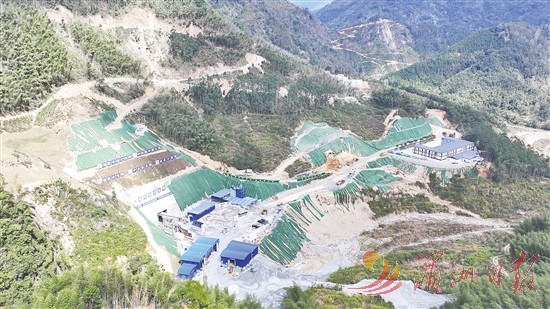

圖為仙游木蘭抽水蓄能電站項目建設現場。 全媒體記者 林羅曉 攝 昨日,記者在位于仙游縣社硎鄉的仙游木蘭抽水蓄能電站項目現場看到,該項目的通風兼安全洞已全部打通,即將進行長180米、寬28米、高60米的地下廠房系統施工,為后續項目建設進度打下堅實基礎。 福建省木蘭抽水蓄能有限公司工程管理部主任鄒仕鑫告訴記者,為扎實推進項目建設,施工方在開挖作業中,采用先進技術硬巖盾構機掘進,利用機械代替傳統人工爆破作業,極大提高工作效率和安全性。 據了解,仙游木蘭抽水蓄能電站被列入國家能源局《抽水蓄能中長期發展規劃(2021—2035年)》和福建省“十四五”重點實施項目。項目總投資約89億元,電站總裝機容量140萬千瓦,設計年發電量14億千瓦時、年抽水電量18億千瓦時,年發電利用小時數約1000小時。電站樞紐由上水庫、下水庫、輸水系統、地下廠房及開關站等組成,是華南區域首個、全國第二個采用小直徑TBM設備掘進地下廠房的工程。 據了解,該項目建成投產后,每年預計節約系統標煤53.9萬噸,相應減少二氧化碳排放量135萬噸,項目投產后年均可產生的減碳效益約7500萬元,具有較為顯著的環境效益。據介紹,項目建成后將有利于促進風電、光伏等新能源的大規模發展和消納,對推動實現碳達峰碳中和、維護我省電網系統安全和能源存儲體系建設具有重要作用。 目前,該項目進場道路、通風兼安全洞和進廠交通洞建設已全面開工,計劃2028年首臺機組投產,2029年4臺機組全部投產。 |
