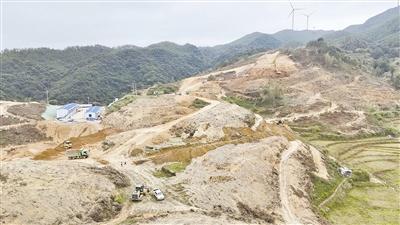

項目現場 時序已入冬,近日,記者來到位于社硎鄉的仙游木蘭抽水蓄能電站項目建設現場,只見車輛來回穿梭,建設者們分工有序,開挖主壩、砂石拌合系統,填筑壩后壓坡體,一派熱火朝天的建設場景。 上水庫片區的核心建設工作,由中國能建旗下的葛洲壩建設公司負責。施工內容包括上水庫大壩的構筑、永久性道路網絡的鋪設、附屬建筑工程的實施、金屬結構的安裝與調試,以及至關重要的水土保持與環境保護工程等。由于山區氣溫低,該項目啟動冬季施工方案,對作業面采取了防凍保溫措施,確保冬季施工質量,保障工程穩步推進。 抓住年終歲末“沖刺收官”的關鍵期,該項目施工方和屬地政府變“冬歇”為“冬忙”,搶工期、趕進度、強保障,為項目早投產、早達效積蓄動能。“在當地政府提供的全流程‘保姆式’服務的支持下,目前工期按序時推進。”據該項目工程部負責人歐揚富介紹,上水庫片區項目主壩累計開挖10萬立方米,完成設計總量的18%,壩后壓坡體利用主壩的開挖料同步進行填筑,砂石系統已開挖80%,各項任務均達到預期目標。 據了解,社硎鄉堅持“黨建引領”工作思路,早在項目前期就在上庫片區項目一線征遷指揮部建立臨時黨支部,發揮支部引領和黨員示范作用,召開征遷工作推進會,全力破解征拆過程中的難點、堵點。 為加速推動項目早達產、早見效,社硎鄉黨委政府成立領導班子成員任組長、副組長,各業務部門、包片干部任組員的工作專班,派員進駐項目一線,上下發力、協調聯動,為項目提供一系列貼心服務,實現前期項目手續辦理由專人領辦、代辦,后期建設過程中隨時有人協助解決困難。 據介紹,目前,該項目下水庫片區涉及的重要節點工程均已全面開建,施工點是通風洞、安全洞、進廠交通洞、進廠公路,其中進場道路隧道和地下主副廠房一層開挖順利完成。 ◎鏈接: 仙游木蘭抽水蓄能電站項目計劃總投資約89億元,電站總裝機容量為1400MW,計劃安裝四臺單機容量350MW的可逆式水泵水輪發電機組。項目建成后,年均發電量14億千瓦時,年節約標煤約53.9萬噸,減少二氧化碳排放約116萬噸,而年抽水電量則高達18.67億千瓦時,年發電利用小時數穩定在約1000小時的高水平,將進一步優化我縣能源結構,壯大新能源產業集群,提升縣域經濟綜合實力,并為電網安全穩定運行提供堅實保障。 |
