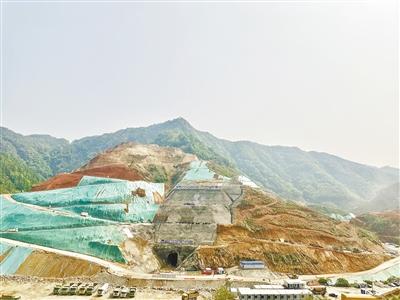

項目一線 春光明媚,正是項目建設黃金時節。4月11日,記者來到位于社硎鄉的木蘭抽水蓄能電站項目下水庫片區,只見施工現場運輸車輛來回穿梭,工人們正在緊張有序地開展各類施工作業,一派熱火朝天的攻堅景象。 記者了解到,當前,建設方正對C2標砂石加工系統、混凝土拌和系統進行設備安裝。這兩大系統作為整個項目土建工程施工重要一環,順利運行后,將為后續工程提供堅實的物料保障。 據悉,仙游木蘭抽水蓄能電站項目土建工程,主要劃分為上水庫、地下廠房、下水庫三個主標段。上水庫目前主要進行主壩、上下庫連接道路、環庫道路的開挖支護,以及砂石加工及混凝土拌合系統、項目營地、鋼筋加工廠等臨建設施工,其中主壩已完成開挖44.44萬立方米,完成設計總量的74%;地下廠房關鍵部位洞挖作業穩步推進,其中主廠房Ⅲ1層開挖完成55%,主變洞Ⅱ2層開挖完成46%;下水庫泄洪放空洞兼導流洞混凝土襯砌、閘門井豎井擴挖、溢洪道邊坡開挖支護等作業全面鋪開,業主永久營地建設同步推進。 據仙游木蘭抽蓄工程管理部標段負責人周家杰介紹,目前主要施工內容包括主廠房洞室群開挖、進場交通洞路面、C2標兩大系統、進廠道路、下庫泄洪放空洞兼導流洞、溢洪道等,其中C2標砂石加工系統和拌合系統作為場內混凝土供應重點保障部位,正在加快推進設備安裝工作。 據了解,福建木蘭抽水蓄能電站是國家重點實施項目、福建省“十四五”能源發展專項規劃項目,計劃總投資80多億元,總裝機容量達1400兆瓦,配備4臺單機容量為350兆瓦的可逆式水泵水輪機組,主要由上水庫、輸水系統、廠房發電系統、下水庫等建筑物組成。該電站于2023年獲批建設,預計2027年年底實現首臺機組并網發電,將成為仙游縣第二座抽水蓄能電站,至2028年年底4臺機組可全部投入商業運營,為我縣綠色高質量發展積蓄新動能。 |
